Министр энергетики обещает взыскания подрядчику, если работы не будут ускорены

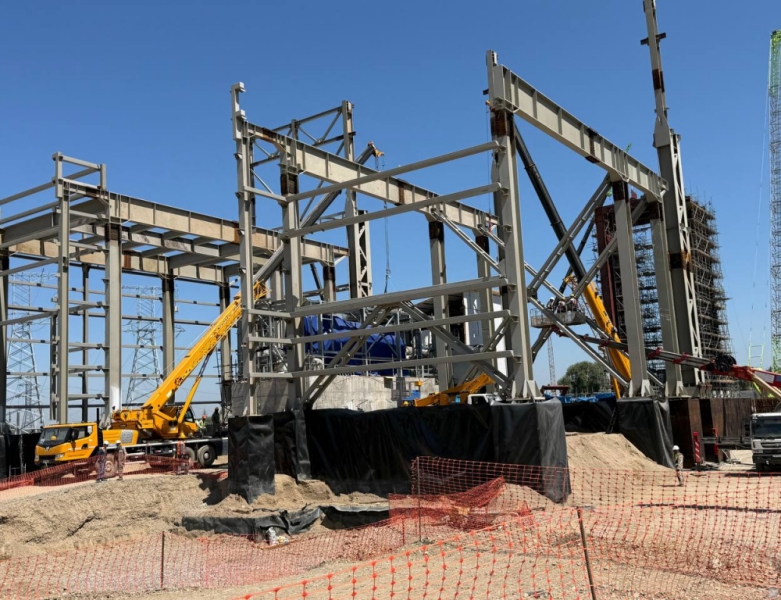

Работы по модернизации алматинской ТЭЦ-3, которую должны перевести на газ, выполнены только на 26% из-за задержек с поставками оборудования и недостаточным количество рабочих и техники на объекте, сообщило министерство энергетики по итогам поездки главы ведомства Ерлана Аккенженова на объект.
«По итогам инспекции ТЭЦ-3 выявлено существенное отставание от утвержденного графика реализации проекта. Общий уровень готовности объекта составляет порядка 26%. На площадке сохраняются задержки с поставкой ключевого оборудования, а фактическая численность работников не превышает 600 человек при плановой потребности около 1 600», — говорится в сообщении Минэнерго в субботу.
Это отражается на сроках выполнения строительно-монтажных работ по ряду ключевых объектов станции, включая распределительное устройство и системы управления.
Аккенженов потребовал «в кратчайшие сроки обеспечить наращивание темпов строительства, увеличить численность персонала и количество задействованной техники до проектных требований».
Аккенженов пообещал «строгие взыскания» в случае, если «в ближайшие недели ресурсы на отстающем объекте не будут полностью мобилизованы».
Между тем на ТЭЦ-2 общий уровень строительной готовности достиг 92%. «Практически полностью завершена поставка технологического оборудования, на площадке задействованы около 1,5 тысячи специалистов и более 140 единиц строительной техники», — отметили в Минэнерго.
Обе станции должны быть переведены на газ к концу года. Это должно улучшить экологическую ситуацию в крупнейшем городе Казахстана в зимний период, поскольку обе ТЭЦ, работающие на угле, вносят существенный вклад в долю выбросов. Сроки модернизации станций многократно переносились.
